十堰铅玻璃安装说明
防辐射铅玻璃施工时需要准备的材料与工具
密封胶(防辐射硅酮胶,填充深度≥8mm)铅橡胶条(厚度≥5mm,用于缝隙填充)
不锈钢/铝合金框架(膨胀螺栓M8×100mm固定)。基层处理
平整度:墙面误差≤2mm/m,裂缝修补,油污用5%-10%火碱水清洗。
环境要求:温度5℃-35℃,湿度≤60%,通风良好,避免酸气腐蚀。
安全防护
施工人员持证上岗,佩戴N95口罩、护目镜、铅手套。
铅玻璃:厚度按防护需求选择(如CT机房主防护≥2.5mmPb,对应厚度约18mm),密度≥4.2g/cm³,透光率≥85%,无气泡、划痕。
辅料:
工具:激光测距仪、水平仪、吸盘搬运器、电钻、切割机。
安装流程与关键操作
步骤1:测量与切割
按设计图放线定位,激光测距复核尺寸,切割误差≤2mm,边缘打磨光滑。
注意:切割时湿法作业减少粉尘,避免硬物碰撞。
步骤2:固定安装
框架固定法(推荐):
不锈钢框架用膨胀螺栓固定(间距≤500mm)铅玻璃嵌入框架,四周填充铅橡胶条直接粘贴法(仅限墙面):
胶粘剂均匀涂抹(厚度1-2mm),压平后木楔临时固定。
步骤3:接缝与密封错合密封:玻璃边缘与墙体防护层错合搭接(如搭接铅板≥50mm),防止射线泄漏。填缝处理:接缝用防辐射硅酮胶连续填充,深度≥8mm,表面平整无断裂。
步骤4:特殊部位处理

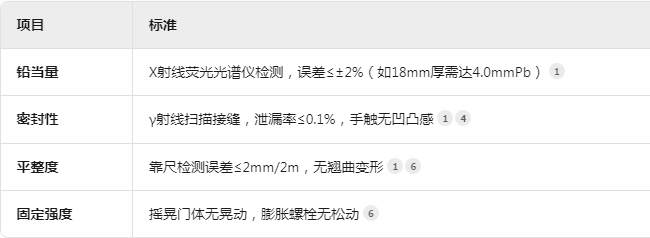

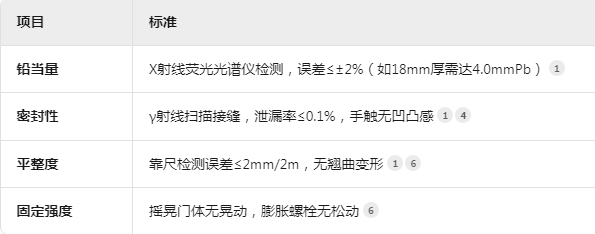

转角:做45°倒角,与相邻板块严密对接。吊顶安装:需焊接镀锌龙骨(网格≤600×600mm),超3m²区域加支撑架。
